工地出現如此嚴重的群樁偏移、斷樁事故。
本篇文章就是介紹如何處理這些爛攤子的事情,處理后效果給大家看一下,接樁合格率100%。
立塔基樁樁頭缺陷處理過程情況、檢測結果
1、基樁樁頭缺陷處理過程的簡述:
立塔基樁樁頭缺陷處理分為3種方式:
第一種:開挖法接樁處理,
第二種:高壓注漿補強樁處理,
第三種:鋼護筒支護接樁處理。

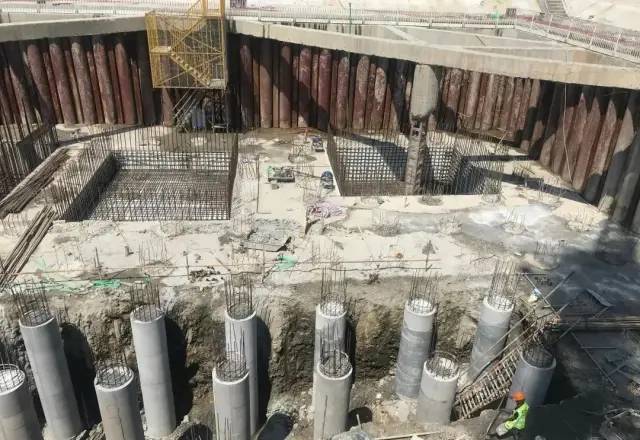

在立塔基樁樁頭缺陷處理前按圍護設計要求對立塔基坑進行二次坑中坑加固處理,可以簡單理解為對軟土層進行硬化處理,可以進行二次開挖,不會出現塌方基坑涌動,可安全開挖,待坑中坑圍護施工完成后再進行缺陷處理。
1.1開挖法和鋼護筒支護接樁共處理34根樁,樁頭缺陷處理步驟如下:

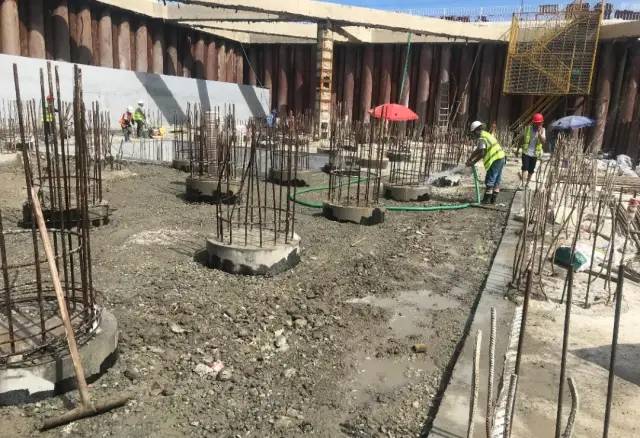

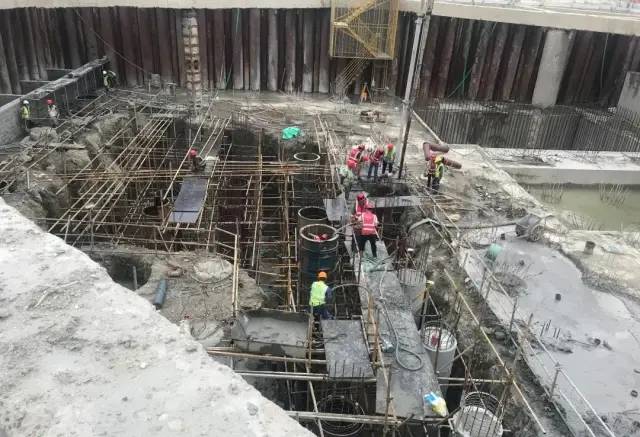

開挖至缺陷斷面→樁基檢測→檢測合格→清理、鋼筋籠焊接→支模前驗收→支?!鷿矒v前驗收→澆搗砼→養護→樁基檢測→檢測合格→級配砂、石回填→樁基檢測→檢測合格→澆搗墊層砼。
在缺陷樁處理過程中經過多次低應變檢測,一道道工序均在檢測合格后在再進行下道工序施工,整個處理過程均按隨著方案執行,工程質量可視、可控。

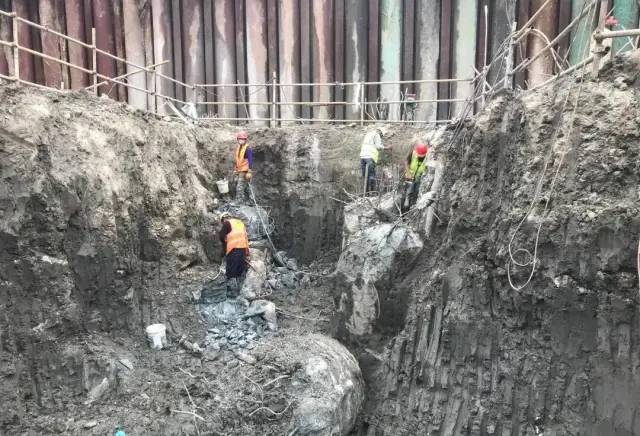

硬化后用15微挖土方開挖分成開挖至斷裂層
根據小應變數據和聲測管數據每根樁做分析
軟土層和硬層交界處大家可以看到黃土沙礫層,該處基本就是斷裂處,所有樁基本都在軟硬交界處斷裂,留1米左右用人工破樁修樁,修好樁后第一時間聯系檢測單位進行檢測,檢測報告顯示以下樁沒有斷裂處說明可以進行接樁處理了

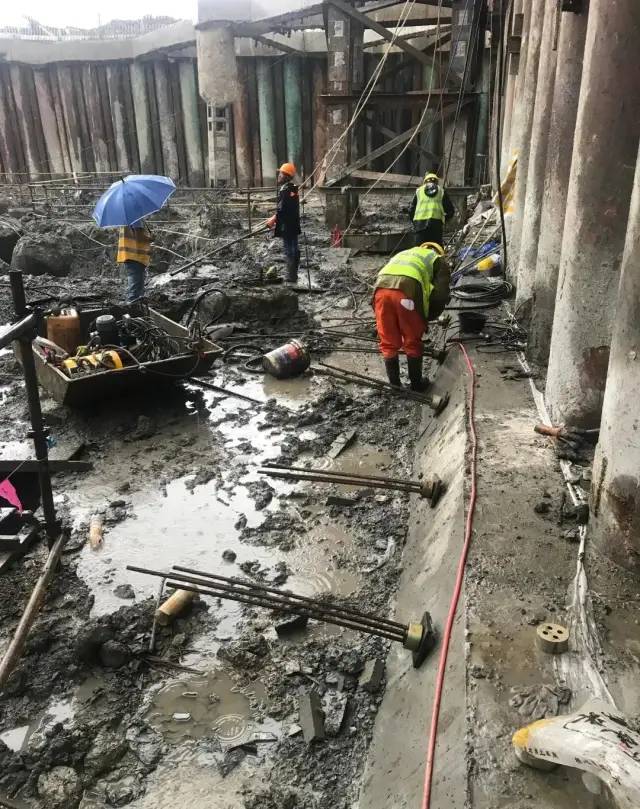

樁頭必須用高壓水槍進行沖洗

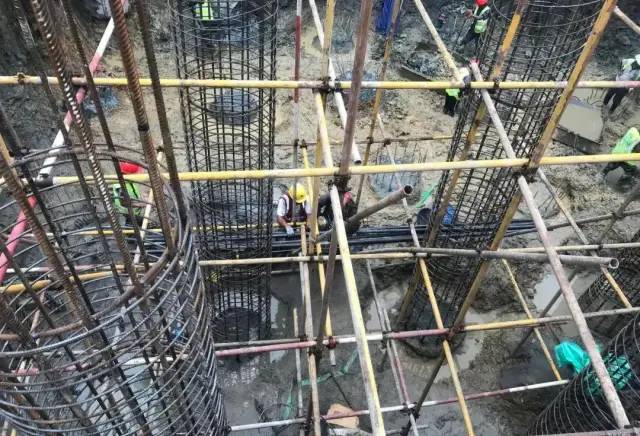

鋼筋籠焊接長度保證

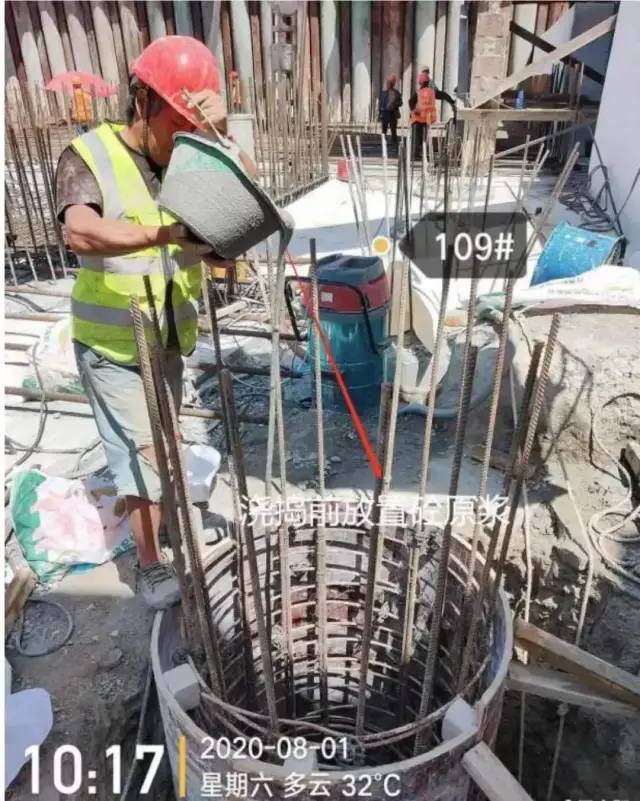

澆筑前施工員爬下去二次確認拍好照片留底簽證,樁頭進行界面處理使用高一等級混凝土刪好后的原漿,使新舊混凝土完美結合,防止產生新的裂縫

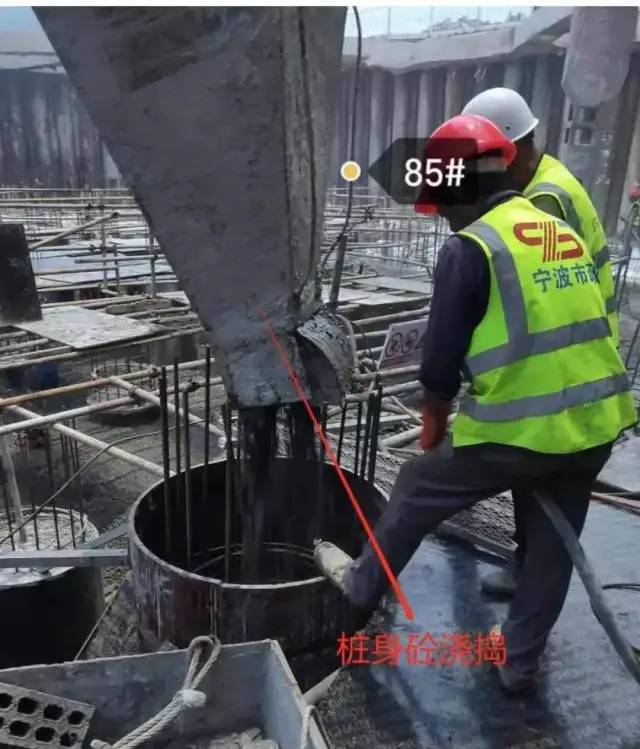

充分振搗
拆磨后進行養護,兩天后可以安排檢測人員進行檢測,本工程接樁合格率100%
90%以上一類樁可以說做得非常到位

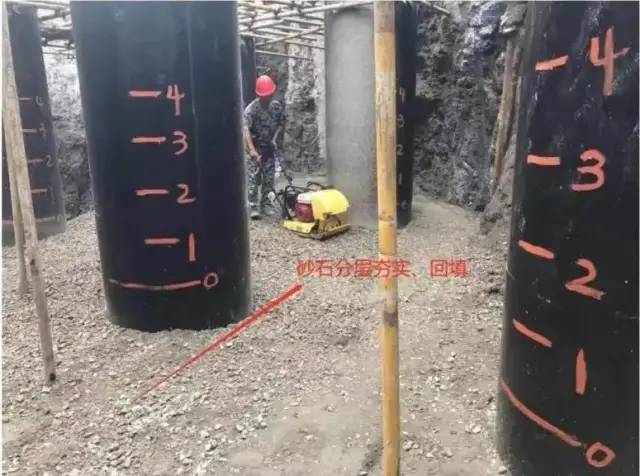

坑內回填必須分層進行,防止對樁進行二次破壞具體施工方案大家要的話可以關注我這里大概講下
下面第二種方法 對于斷樁未發生傾斜的三類樁我們采用高壓注漿的方法
1.2高壓補強注漿、土體加固共處理48根樁,樁頭缺陷處理步驟如下:
鉆孔灌樁取芯成孔→旋噴樁機切割、清孔、洗孔→高壓噴漿→埋設注漿管→封孔→注漿→注漿完畢、穩壓→養護→樁基檢測→檢測合格→清理樁頭→澆搗墊層。
在高壓補強處理過程中,從缺陷樁中取出的芯樣完整、光滑,未發現裂縫,無明顯質量缺陷。整個處理過程都在一步步驗收合格后才進行下道工序施工,缺陷處理后檢測均為Ⅰ、Ⅱ類樁,樁身完整、無明顯質量缺陷可。
上圖為高壓注漿機鉆到斷裂處,沖洗夾泥,沖洗干凈后超高壓水泥灌漿修復斷裂處
本圖為取芯巖機注漿前期工作

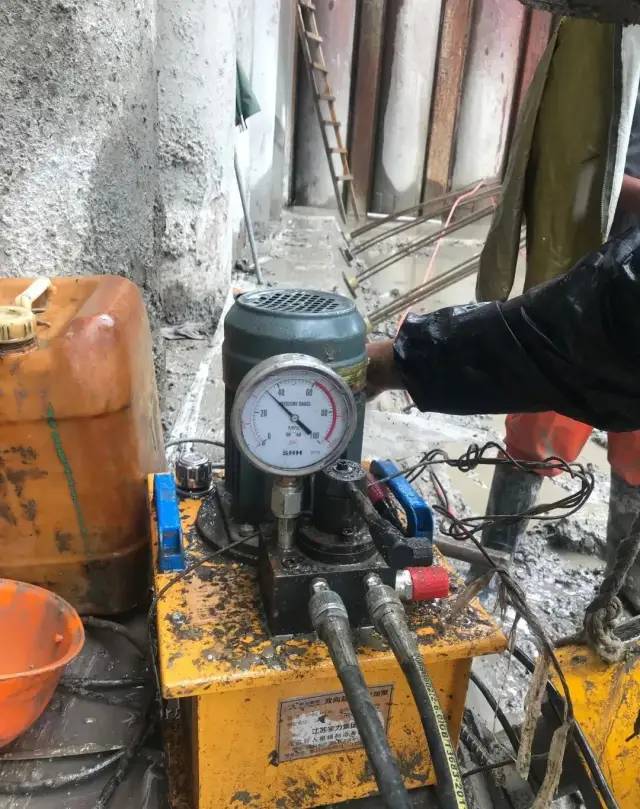

注漿作業,大家看到?jīng)],墊層都被高壓沖壞了,可想而知高壓有多強
第三種人工挖孔樁特殊位置特殊處理
因有一排樁靠近圍護樁位置,如果采取土方開挖,基坑100%要塌方,第一步只有采取鋼索錨桿加固PC工法樁如下圖
一根鋼索錨具就可以產生50噸拉力,可有效防止基坑踢腳塌方

第二步可以安排人工挖孔兩個人一天只能挖1米,一個根要挖6天
以上的都是簡要介紹一下

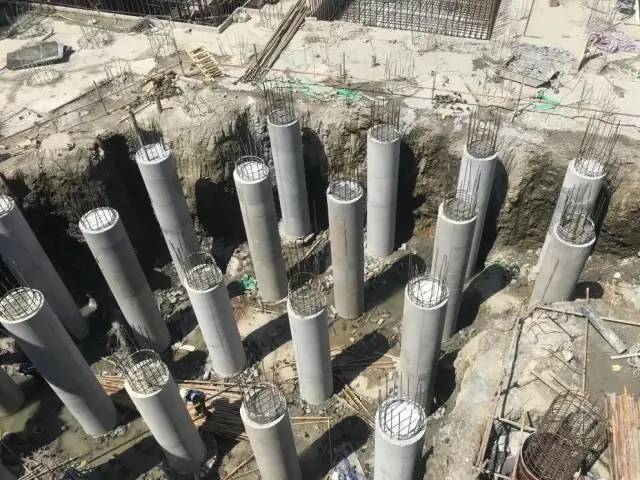

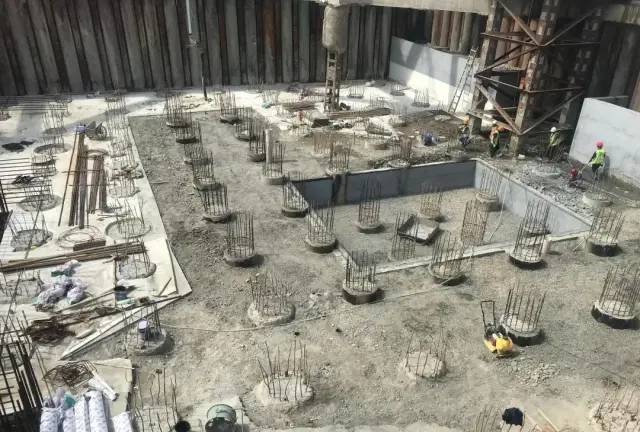

這是接樁完成后的樣子,終于重開天日了不容易啊
完成后檢測結果:
2020年8月7日,由寧波鼎冠工程檢測有限公司出具的本工程—立塔基樁檢測報告【低應變法】,報告編號:侖DG2020089,檢測結果為,共檢測工程樁156枚(全數檢測),其中Ⅰ類樁141枚,約占檢測樁數的90.38%,Ⅱ類樁15枚,約占檢測樁數的9.62%,無Ⅲ類樁。
3、結合樁頭質量缺陷處理過程情況對報告第一部分的原因分析進行補充說明:
3.1隨著土方分層開挖,樁頭的倒向逐步顯露,和第一次分析報告預判的倒向完全吻合,樁頭在硬層處形成一個齊平的斷面,鋼筋屈服被拉斷,驗證了報告第一部分原因分析:因地質原因,淤泥層較厚,靜載配重堆載遠遠超出了土體的自身承載力,造成土體流動,沖擊堆載附近的工程樁,致使樁在軟硬土層交界處齊刷刷斷掉的結論是正確的。
來源:住建部、土木工程網。版權歸原作者及原出處所有,如原版權所有者不同意轉載的,請及時聯系本刊,以便于本刊立即刪除該作品。
